混擬土工程施工要領-宏邦營造/翔鴻營造廠




混擬土工程施工要領



1.作業方法:

(1)澆置前準備作業:為妥善完整的執行混凝土澆置,應於澆置前做好充分之準備,才能有效控制施工,以獲得良好之混凝土品質。



(2)澆置中作業:

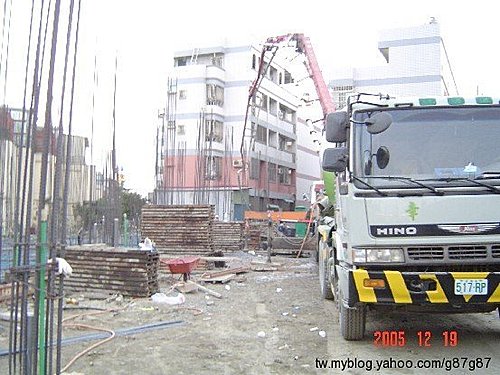

A.混凝土之輸送方式:混凝土輸送過程中隨所使用之機具不同而有所不同。

B.現場混凝土檢驗:混凝土輸送至澆置點,未澆置前品管原應按規定施行必要檢驗,以做為將來混凝土品質評定之依據。現場檢驗項目舉例有:坍度試驗、含氧量試驗、氫離子檢測等。



C.混凝土之澆注:

   a)澆注的要求: 此為一般規定,特殊規定者應於發包申請單上註明

Ⅰ.澆置混凝土時,不可於Pump車內加水。

Ⅱ.需另備一台震動機,以防使用中之震動機故障。

Ⅲ.混凝土澆置速度須與搗實工作適當配合,以免模板受壓過大而發生變形或移動(其中並需有木工顧模,聽候召喚已被發生意外時緊急搶修)。

Ⅳ.搗實混凝土需用震動機,震動機之使用應垂直插入混凝土中。


b 澆注作業:

Ⅰ牆及柱之澆灌:澆灌注及牆壁混凝土時,需直接先由樑之部分將混凝土澆入,儘量避免由樓地板澆入。附有窗戶之牆壁應以木槌敲擊空洞否? 3m以上高度(不含3m)之牆柱不可一次澆置,至少分兩次澆置。

牆柱模板其深大於4m需於適當位置設置臨時開口,混凝土自垂直落管經臨時開口流入模中以避免材料分離。


Ⅱ.樑之澆灌:樑之澆灌作業由兩端開始為原則。


Ⅲ.板之澆灌:澆置混凝土板時,應從遠端開始,在每次新灌之混凝土均能緊接以灌實之混凝土,完成面之水平誤差不得超過0.5cm。



Ⅳ.陽台:於本樓層澆灌下層之陽台時,須把持同一高度之水平澆灌,水平誤差不得超過1.5cm。



Ⅴ施工縫:現場工程師決定,應事先規劃施工圖。



A.混凝土之搗實:

a) 以震動機搗實,使用間隔應在60cm以內,且應保有連續之震動效果,震動時間每次約5~15秒左右。

b) 震動搗實是否足夠,現場可自下列三種現象判斷:


Ⅰ.混凝土受到震動時,常有氣泡上升至表面,當氣泡上升時表示該處震動時間已足夠。

Ⅱ.當聲音無變化時,表示混凝土以震實。
