翔鴻營造施工計劃書
工程名稱:廠房新建工程
工程地點:工業區
翔鴻營造股份有限公司
宏邦營造股份有限公司
TEL:04-7632076 FAX:04-7522527
目 錄
一、建築物概要
二、基地現況,鄰房現況鑑定
三、配置計劃說明
四、工期檢討
五、施工計劃:
1.放樣計劃
2.假設工程計劃
3.抽排水計劃
4.挖土計劃
5.鷹架計劃
6.結構體計劃
7.裝修計劃
8.勞務計劃
9.揚重機械計劃
10.物料計劃
11.機電設備計劃
12.品質計劃
13.交通評估維持計劃
14.安全衛生管理計劃
六、圖面檢討
七、建議事項
八、附件:
1.工務所人員組織表
2.有關單位電話表
3.緊急連絡方式及電話表
一、建築物概要
1.工程名稱:廠房新建工程
2.起造人:
3.設計 監造人:
4.承造人:
5.建築概要:地上 5 層,地下 0 層

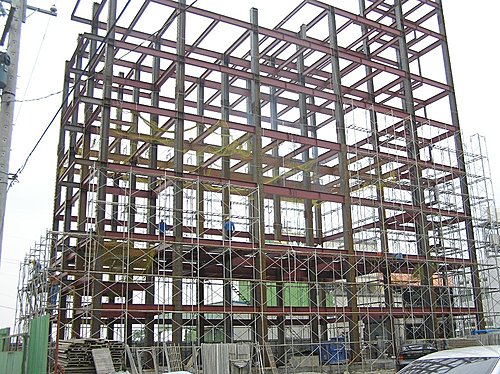

6.構造種類:鋼骨結構 用途:廠房、辦公室
7.基地面積:6963.0㎡
8.建築面積:4071.55㎡
9.法定空地面積、保留地、騎樓地面積:2088.9㎡
10.建蔽率:5.8/10 < 7/10 容積率:176.1/100 < 300/100
11.各樓地板面積、各樓層高度
樓別
|
一樓
|
夾層
|
二樓
|
三樓
|
四樓
|
五樓
|
突一
|
突二
|
面積
|
4071.55
|
81.65
|
1649.90
|
2148.05
|
2148.05
|
2165.96
|
236.76
|
73.1
|
樓高
|
3.6
|
3.1
|
4.2
|
4.2
|
4.2
|
4.2
|
3.6
|
2.2
|
12.總樓地板面積:10843.42㎡
13.建築物總高度:29.3M
14.停車位數:34位
15.客用電梯 部,貨用電梯 部(荷重數、速度)
16.設備概論
17.平面圖、立面圖、剖面圖、各層平面圖
二、基地現況、鄰房現況鑑定
1.基地位置及附近道路圖
2.公共設施保護及鄰房影響評估、鑑定及現況記錄
3.土壤鑽探資料
三、配置計劃說明
1.工務所、倉庫、大門、守衛亭、臨時衛浴之配置及工地動線相關圖示
2.圍籬、材料堆置場、材料吊運處、混凝土輸送處等現場配置
3.照明設備、臨水、臨電配置、警示燈等配置
4.垃圾管道、基地排水之規劃
四、工期檢討
1.開工、竣工日期擬定(各階段進度檢討)
2.領照、交屋日期之確認
3.各階段工程進度表製作
◎地上結構體工程
◎女兒牆&屋頂突出物工程
◎外部裝修工程
◎內部裝修工程
◎拆架工程
◎環境整理、路損檢查、消防檢查
◎申請使用執照
◎申請水電
◎清潔及呈報總竣工驗收
◎執照外工程
4.各階段工程進度日期
5.各單項工程發包日期
五、施工計劃
1.放樣計劃
◎地界及高程控制點與結構物平面尺寸及樓層之放樣基準線
◎結構尺寸與裝修尺寸之配合放樣基準
◎放樣基準計劃圖
2.假設工程計劃
◎工務所之空間配置以及概略設計檢討
◎臨電、臨水設施需求之契約內容、型式、配置位置、管理辦法
◎揚重設備之種類、性能、數量、配置按裝及拆卸方式、材料出入、安全防塵及對結構物本身之影響
◎照明設備、警示燈、安全防護等必需設施之型式、數量、設置位置之規劃
◎假設工程配置圖
3.抽、排水計劃
◎雨污水排水量、排水方式、排水方向、排水管路之高程規劃
◎化糞池型式、規格、清潔口位置、排放水之高程規劃
4.挖土計劃
◎開挖順序、出土量、使用機械、高程控制、動線、工期、棄土運輸、棄土地點之規劃
5.鷹架計劃
◎鷹架排列方式、作業梯、防護柵欄、細部大樣
◎挑空排架、支撐模板之規劃
◎外部鷹架、排架計劃圖
6.結構體計劃
◎結構樑、柱、開口與建築圖面、施工方式之整合
◎鋼構組裝、運輸、堆置、揚重等高程之檢討
◎模板與支撐之檢討、材料揚重、拆卸與轉用計劃
◎鋼筋加工、組紮、運輸、堆置、揚重及PVC墊塊規格數量
◎骨材選擇、坍度確認、澆置方式、澆置順序及工作縫處理、養護、高層運輸等檢討
◎製造工廠能力掌握
◎吊裝機械、材料放置、運輸計劃、防護措施
◎精度控制
7.裝修計劃
◎外部裝修工程計劃 (帷幕牆、磁磚、石材、PC版等之施工方式、順序等)
◎內部裝修工程計劃 (開口回補、細部大樣、特殊工法)
◎內外牆及地坪磁磚計劃
8.勞務計劃
◎各工種勞務班數及進場時間計劃表
9.揚重機械計劃
◎塔吊、施工電梯之選擇及安置位置、吊裝函蓋面積等之考慮
◎機械使用之安全措施計劃
◎各單項工程配合使用之機械計劃
10.物料計劃
◎物料搬運出入口計劃
◎水平、垂直搬運方式及機具考慮
◎各重要材料之申請,進場日期計劃
◎材料儲放位置及安全防盜措施(含機電設備)
11.機電設備計劃
◎臨電設備計劃 (含臨時配電盤、照明、廣播、對講、防盜等設備)
◎臨水設備計劃 (含臨水、加壓泵、各處水龍頭、衛浴、化糞池等設備)
12.品質管理計劃
◎鋼材(鋼筋)、混凝土、預力鋼材等主要材料之設計要求規格及施工管理計劃書,相關規範整理
◎品質檢驗記錄表
◎證明文件
◎品質管理監督組織表
13.交通評估維持計劃
◎工程概要
◎周邊相關道路現況評估
◎路邊停車管制方式
◎工程進行
◎施工期間及施工時段
◎施工方法
◎施工安全措施
◎施工機具、材料、廢土進出方式、時間頻率
◎佔用道路施工範圍及時間
◎交通維持方案
◎圍籬範圍及行人交通維持
◎大門位置及工程車輛進出交通維持
◎挖土作業交通維持
◎混凝土搗築作業交通維持
◎吊裝作業交通維持
◎其他施工階段佔用道路(施工或放置工程機具車輛)交通維持
◎其他事項
14.安全衛生管理計劃
◎安全衛生組織表
◎自動檢查計劃
◎工地安全衛生守則
◎安全衛生教育訓練計劃
◎預防災變訓練講習計劃
◎標準作業程序、安全工作方法之訂定
六、圖面檢討
1.確定基地與圖說、建築物之關係
2.確定基地界址與建築物間之空餘地
3.確定圖說標高基準點與建築物關係
4.檢討鄰接房屋與建築物之間距
5.地質鑽探研討
6.柱樑裏及樓梯等尺寸、位置及層高之確認
7.防水、防滲及防漏問題之檢討(如雨遮、陽台、露台、浴室、水箱、屋頂、伸縮縫、洩水坡度、庭園等)
七、建議事項
1.依基地條件提出注意事項及替代方案
2.圖面不合理處提出檢討
3.特殊工程之工法檢討及建議
